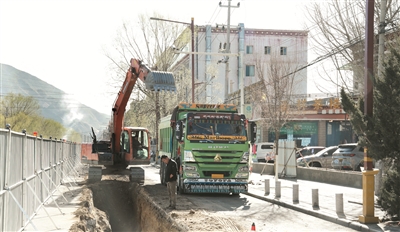

图为城关区强弱电入地建设项目施工现场,工人正忙碌着。拉萨融媒记者 次央卓摄
拉萨融媒讯 春风拂高原,建设正当时。眼下正值拉萨项目开复工黄金期,城关区扎基东路、红旗东路、红旗西路施工现场机械轰鸣、人员忙碌,强弱电入地建设项目全速推进、如火如荼。
施工现场,挖掘机有序作业,工程车辆往来穿梭,施工人员身着工装,有条不紊开展路面开挖、爆灯安装、管线埋设等工序。施工围挡规范整齐,安全标识清晰醒目,各项工序紧张有序推进。该项目由城关区城市管理局牵头实施,聚焦整治空中杂乱线缆、美化城市环境,切实筑牢城市安全底线。项目施工方负责人李昭辉介绍,本次工程覆盖三个路段,施工内容各有侧重。“我们这边主要施工有三个路段,其中扎基东路主要施工是飞线入地,强弱电管网改造、路灯基础管线排布;红旗西路是路面拓宽、强弱电改造、路灯基础管线排布,红旗东路是人行道改造和强弱电入地。”李昭辉说。
项目施工周期为2026年2月28日至5月8日,具体完工时间将结合施工进度、天气等实际情况动态调整。其中,红旗东路施工总长0.45千米,将完成管线埋管1.6千米及路灯基础埋设、路面开挖等作业;扎基东路道路南侧部分封闭施工,总长1千米,敷设管线1.2千米;红旗西路全段全封闭施工,总长约890米,管线埋管长度达2.2千米,同步推进路灯基础建设与路面施工。项目建成后,将彻底清理空中杂乱线缆,规范地下管网布局,从根源上消除线路老化、短路起火、触电等安全隐患,进一步优化城市空间形态,提升市容市貌,为市民构筑安全、整洁、有序的城市生活环境。
施工期间,相关路段实行机动车、非机动车禁行管理,周边道路或将出现短时拥堵。“短暂的不便,是为了长久的美好。”城关区城管局副局长董超表示,项目推进过程中,将强化全过程监管,严把工程质量、安全生产、建设进度关口,全力加快项目建设,早日实现空中线缆“清零”,让城市面貌更清爽整洁,持续提升市民幸福感、安全感。
